利港电厂 1800T/h 卸煤机上部结构整体提升工程

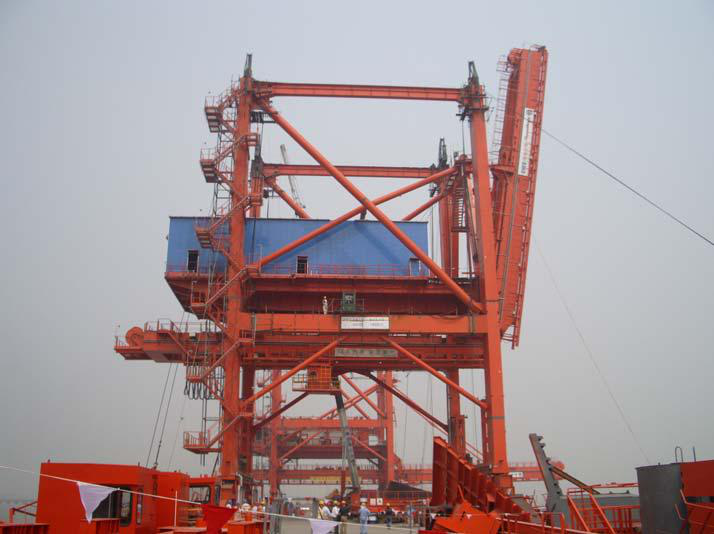

项目概况
在利港电厂两台 1800T/h 卸煤机安装时,上部结构在低位拼装,然后整体提升就位,节约使用大吨位吊车的费用。
承担工作
1、负责提升方案设计
2、提供提升设备(包含提升油缸、液压泵站和计算机控制系统)
3、负责提升实施
技术参数
提升重量:500 吨 提升高度:28 米
同步点数:4 点卸 煤机数量:2 台
设备使用:4 台 200 吨提升油缸、2 台液压泵站、1 套计算机控制系统
完成时间 2005 年 7 月
